供电保障是项目建设的关键要素。今年以来,张家港建立常态化用电摸排、全流程闭环服务机制,让重点项目在推进过程中“更带电”。

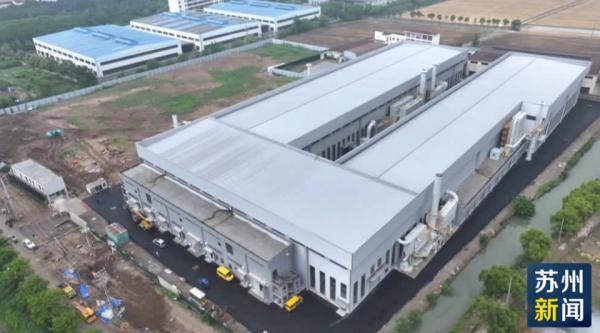

在张家港市丰泰成型科技有限公司,随着两台主变日前完成冲击试验,新建的35千伏变电站顺利送电,总投资7.9亿元的苏州市重点项目——丰泰长三角集装箱供应链基地,计划在6月4日进行试生产。全面投产后,将年产100万套集装箱箱角零部件,年产值达8至10亿元。

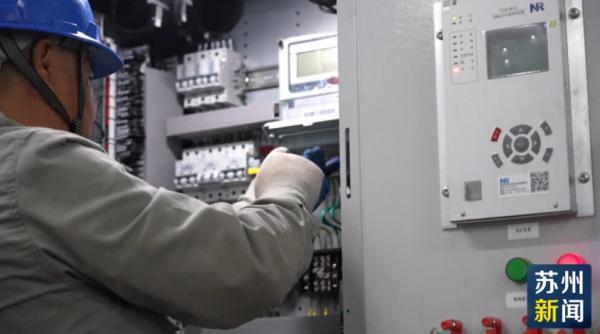

“我们这个项目是行业内首次实现了集装箱角零部件的全流程自动化。35千伏(变电站)全面投运以后,加快了项目的投产。在项目建设期间,供电公司从方案设计、手续办理到现场施工、技术指导都给予了很大的帮助。”张家港市丰泰成型科技有限公司设备负责人崇海峰介绍。

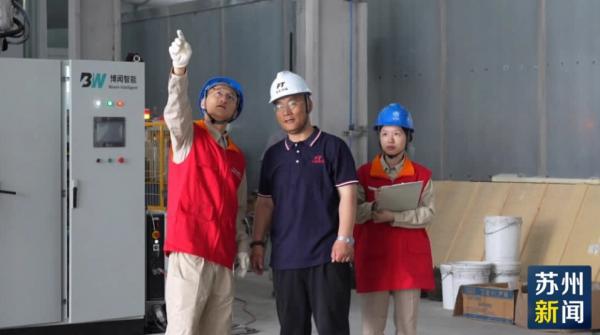

在前期走访项目时,张家港市供电公司了解到该项目需要新建一座35千伏专用变电站,公司立即组建服务专班,多次现场踏勘,为项目量身定制最优供电方案。
“将距离最近的220千伏电岸变作为电源点,创新提出‘老线新用’的方案,将现有一条6.5公里老旧架空线进行改造,在此基础上只需要再敷设1.6公里的入地电缆,新建工程量减少了80%,外线建设工期缩短了至少4个月。”国网张家港市供电公司营销部营业班副班长黄文杰表示。
在项目推进过程中,服务专班同步统筹物资、停电计划与验收环节,将电缆敷设工程压缩至10天,较常规模式提速60%。
“我们还积极促成政企共担机制落地,由政府负责外线的土建部分,供电公司负责电气部分,帮助企业节约投资超过1300万元。”国网张家港市供电公司营销部营业班副班长黄文杰表示。

今年以来,国网张家港市供电公司已对284个三级重大项目开展用电需求摸排,为26个已报装项目设立专属“项目长”,精准对接项目建设用电痛点、难点,实现电网配套建设与项目主体建设同步落地。
